~北海道のデジタルインフラ拡大を目指して~
Press Release
2026年3月31日
合同会社石狩再エネデータセンター第1号

合同会社石狩再エネデータセンター第1号は、2026年3月27日に石狩再エネデータセンター第1号(以下、当施設)が竣工したことをお知らせいたします。当施設は石狩の再エネ100%で動く、グリーンデータセンターとして本格稼働いたします。今後フィットアウト工事をすすめ、2026年8月には一部のデータホールの稼働を予定しております。また稼働に併せて当施設と東京(大手町)間をNTT東日本株式会社が提供するIOWNにおけるAll-Photonics Network(略称:APN)で接続し、これまで課題であった通信距離や通信遅延を解消し、高速・大容量・低遅延・省電力での通信を可能といたします。当施設は、2026年8月には10MW以上の受電ができる状態へ、その後一定期間をへて15MW全体の電気を供給する体制の構築も終えました。昨今のAI需要にこたえるため、6つあるデータホールのうち、1データホールを水冷・液冷対応専用ルームとして、B200やB300といったAI向けサーバーの収容も可能な状態にいたしました。2026年6月に内覧会を行います。

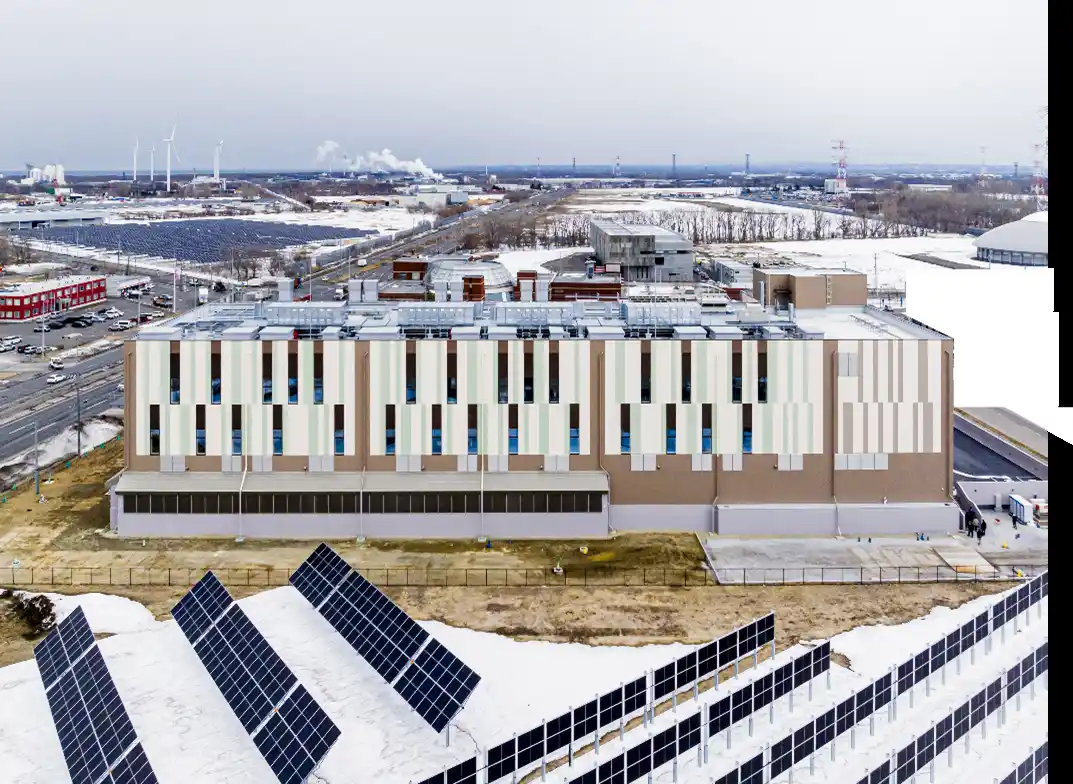

■ 2026年3月 石狩再エネデータセンター第1号 建設現場写真
■ 石狩再エネデータセンター第1号 概要
総務省の「令和3年度補正デジタルインフラ整備基金助成事業」に基づく一般社団法人情報通信ネットワーク産業協会(CIAJ)の助成金交付決定を受け、2026年4月の開業予定。東急不動産株式会社、株式会社Flower Communications及びアジリティー・アセット・アドバイザーズ株式会社が中心となり、浅井謙建築研究所株式会社の設計監理、地元ゼネコンの株式会社中山組が建設を行ったもので、延床面積10,065平方メートル 、受電容量15MW、ラック数1140ラックのデータセンター。
